新聞內容
保留原始重點,已自動清理來源污染字串

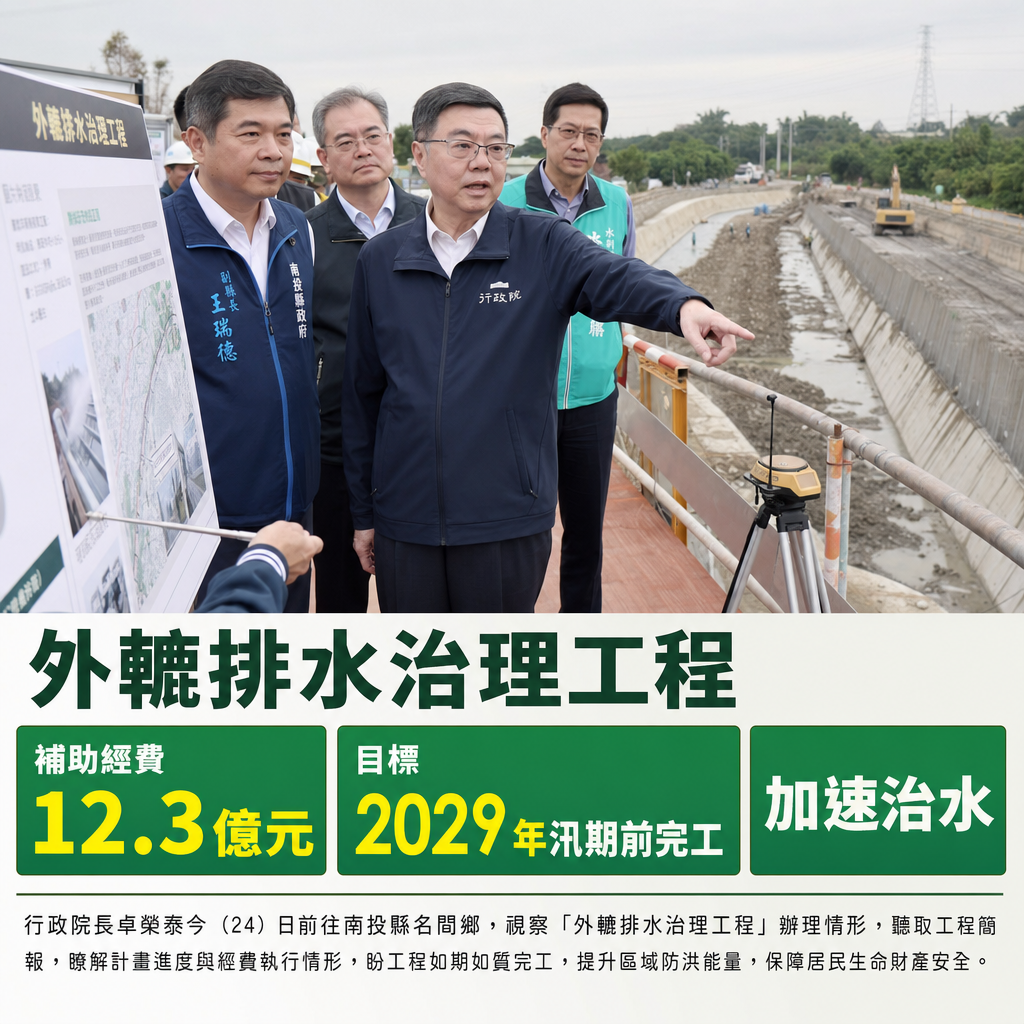

▲行政院長卓榮泰視察南投縣外轆排水治理工程。(圖/行政院,下同)
記者許力方/綜合報導
行政院長卓榮泰今(13)日前往南投縣視察外轆排水整治進度,南投縣府副縣長王瑞德當面指控,行政院財劃法不公,縣府要額外籌1億元來治水。對此,卓榮泰要求相關工程加速辦理,盼在2029年汛期前完成整體建設,降低民眾受淹水威脅。水利署也表示,中央將持續協助地方,以系統性治理方式推進治水工作。
卓揆視察外轆排水 要求118年汛期前完工
卓榮泰此次前往南投了解外轆排水改善工程執行情況,現場除聽取工程簡報,也關注地方對配合款增加及施工進度的疑慮。行政院要求工程朝提前完工方向推進,希望在汛期來臨前讓治水效益提前發揮,減少居民面臨積淹水風險。

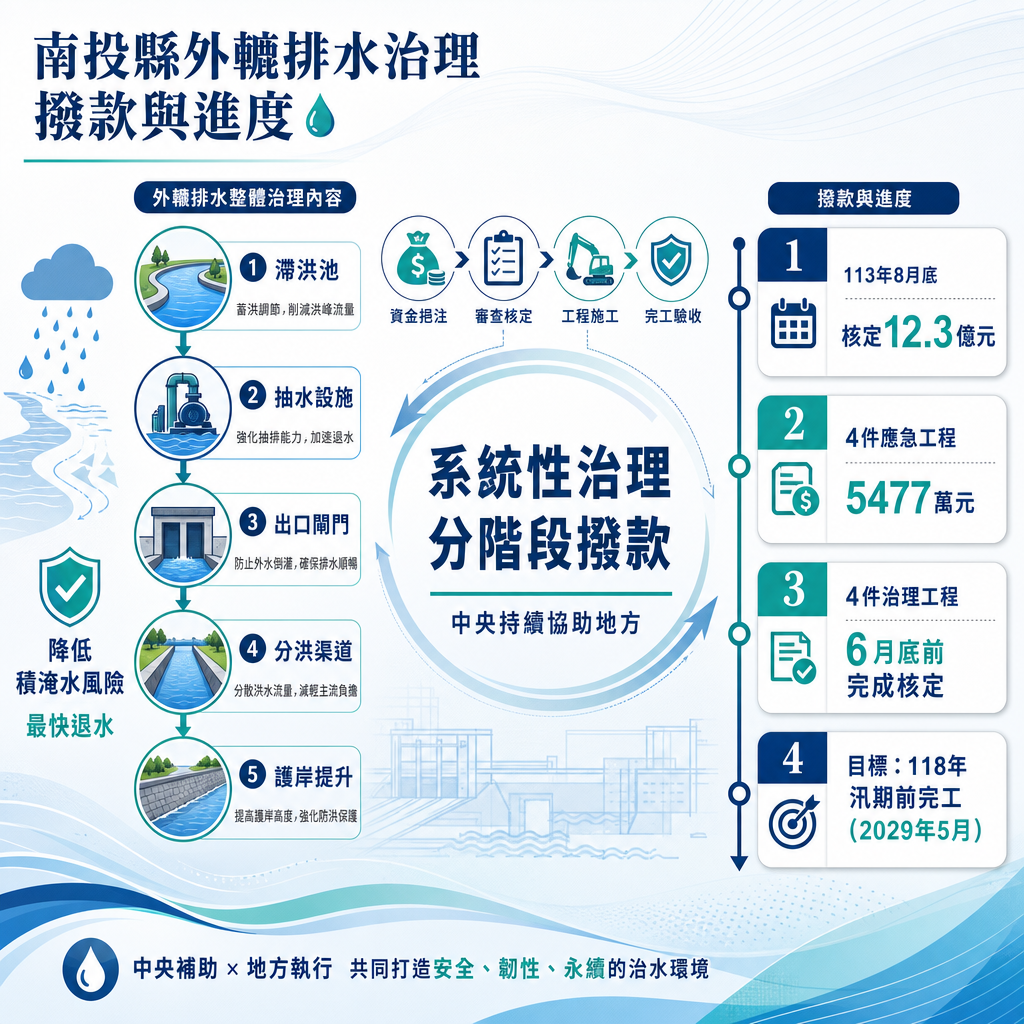

水利署指出,外轆排水改善採整體治理概念,工程內容涵蓋滯洪池、抽水設施、出口閘門、分洪渠道及護岸提升等多項設施,因工程規模較大、施工介面複雜,目前規劃期程至2029年5月完成,但將依院長要求協助地方加速執行。
中央補助已覈定 地方工程陸續推進
針對縣府提出財務與補助問題,水利署說明,南投縣過去治水重點多放在治山防洪,因此前瞻建設推動期間未提出外轆排水治理需求。直到凱米颱風後,縣府提報相關計畫,中央於113年8月底即覈定12.3億元補助經費投入治理。
此外,目前執行中的4年1000億元治水計畫,也已覈定南投4件應急工程共5477萬元,另提報的4件治理工程日前完成審查,預計6月底前完成核定,後續可依工程進度申請撥款。
最小淹水面積、最快退水 中央強調持續合作
水利署表示,治水資源配置並非平均分配,而是依各地淹水風險、歷年災情、執行能力與年度預算整體評估。近年中央持續透過多項治水計畫投入地方治理,縣市管河川及區域排水整治率已由19%提升至45%。
水利署強調,未來仍將延續中央與地方合作模式,並依卓榮泰指示督促工程推動,朝「最小淹水面積、最短退水時間、最高安全標準」目標持續改善治水成效。
※ 資料來源:內政部警政署165打詐儀錶板
※本文版權所有,非經授權,不得轉載。 [ ETtoday著作權聲明 ] ※
南投縣喊缺1億治水 卓榮泰要求3年加速完工!水利署公佈撥款進度 | ETtoday政治新聞 | ETtoday新聞雲
說明事件的人事時地物與核心背景
行政院長卓榮泰前往南投縣視察外轆排水治理工程,這項工程攸關地方防汛與積淹水改善。南投縣副縣長王瑞德在現場反映,縣府因財劃法與配合款問題,需額外籌措約1億元投入治水,引發中央與地方對經費分擔、工程進度與治水責任的討論。卓榮泰則要求相關單位加速辦理,希望整體建設能在2029年汛期前完成,讓防洪效益提前發揮,降低居民遭遇淹水威脅的風險。
水利署說明,外轆排水改善並非單一設施工程,而是採整體治理概念,內容包括滯洪池、抽水設施、出口閘門、分洪渠道及護岸提升等,因規模較大、施工介面複雜,原規劃期程至2029年5月完成。針對補助進度,水利署指出,南投過去治水重點多在治山防洪,前瞻建設期間未提出外轆排水需求;直到凱米颱風後,縣府提報計畫,中央於113年8月底覈定12.3億元補助。此外,4年1000億元治水計畫中,南投已有4件應急工程獲覈定5477萬元,另有4件治理工程完成審查、預計6月底前核定。整體來看,中央強調將依淹水風險、歷年災情、執行能力與預算配置資源,並持續與地方合作推進治水。
南投縣府在這次視察中,主要把焦點放在地方治水財源壓力。副縣長王瑞德當面向行政院長卓榮泰反映,認為財劃法分配不公,使縣府還得額外籌出約1億元投入治水,凸顯地方政府面對大型排水治理時,除工程本身外,也承受配合款與預算調度壓力。從縣府立場來看,外轆排水涉及居民淹水風險,工程愈早完成愈能降低災害損失,但若中央補助與地方負擔之間落差過大,可能影響推動速度與地方財政安排。
中央方面則強調,補助並非沒有進展。水利署指出,南投過去治水重點多在治山防洪,前瞻建設期間未提出外轆排水治理需求;凱米颱風後縣府提報計畫,中央已於113年8月底覈定12.3億元補助。另在4年1000億元治水計畫中,南投已有4件應急工程獲覈定5477萬元,另4件治理工程也完成審查,預計6月底前核定,後續依進度申請撥款。卓榮泰則要求相關工程加速,盼在2029年汛期前完成整體建設。水利署並說明,資源配置會依淹水風險、歷年災情、執行能力與年度預算評估,而非平均分配,目標是縮小淹水面積、縮短退水時間並提升安全標準。
南投外轆排水治理案的影響,首先落在地方防災與居民生活安全。原文指出,工程包含滯洪池、抽水設施、出口閘門、分洪渠道與護岸提升等項目,顯示問題並非單一排水瓶頸,而是需要整體系統改善。若能依行政院要求加速推進,並在汛期前讓部分治水效益提前發揮,對降低積淹水風險、縮短退水時間及減少財產損失,都具有直接意義。尤其南投過去治水重點較偏向治山防洪,外轆排水是在颱風後才被提報,代表地方水患治理需求可能隨極端天氣而更快速浮現,後續工程期程與施工整合能力將成為成效關鍵。
其次,此案也凸顯中央與地方在治水財源、責任分工與政策溝通上的壓力。南投縣府提出需額外籌措經費,並質疑財劃法不公;水利署則說明中央已覈定補助,且後續工程可依進度申請撥款。這反映地方面對大型水利工程時,除了爭取預算,也必須承擔規劃、執行與配合款壓力;中央則需在有限資源下,依淹水風險、災情與執行能力分配經費。未來若工程如期加速,將有助於降低政治爭議並提升治理信任;若進度延宕,則可能使財源分配與治水責任再度成為地方民意焦點。
南投縣外轆排水治理爭議,表面上是地方喊缺配合款、中央說明補助進度,實際反映的是近年極端降雨下,地方治水需求快速增加,財政分擔與工程執行速度都面臨壓力。縣府指出需額外籌措1億元,凸顯中小型縣市在大型排水工程中,即使取得中央補助,仍可能因自籌款、用地、設計與施工介面而承受負擔。中央則強調已覈定12.3億元,並另有應急與治理工程陸續審查、覈定,意在說明資源並非未到位,而是須依計畫成熟度與工程進度撥付。
值得注意的是,水利署提到南投過去治水重點偏向治山防洪,外轆排水是在凱米颱風後才提報,顯示災後檢討往往會改變地方治理優先順序。這也說明治水不能只看單一工程是否缺錢,更要看整體流域風險、排水系統銜接、滯洪與抽排能力是否同步提升。卓榮泰要求加速至2029年汛期前完成,政治上回應地方焦慮,行政上則考驗中央與地方能否在審查、發包、施工與撥款之間縮短等待時間。後續觀察重點,將不只是經費覈定數字,而是工程能否如期推進,並在下一次強降雨來臨時真正降低淹水面積與退水時間。
